  • 1. 根据《标准施工招标文件》,关于工程计量的说法,正确的是()。

    A单价子目按实际完成工程量计量

    B单价子目按支付分解报告确定的周期计量

    C总价子目的计量可按正常物价波动进行调整

    D承包人应会同监理人对已完工程进行计量

  • 2. 施工成本分析的基本方法中,能够看出各项技术经济指标的变动情况,反映施工管理水平的提高程度,可通过()方法来实现。

    A实际指标与目标指标对比

    B本期实际指标与上期实际指标对比

    C与本行业平均水平对比

    D将两个性质不同而且相关的指标进行对比

  • 3. 在绘制直方图,如果发生两种不同施工方法的产品混在一起取样,则可能会出现()。

    A双峰型

    B折齿型

    C孤岛型

    D峭壁型

  • 4. 广泛用于原材料、构配件进货检验和分项工程、分部工程、单位工程完工后检验的抽样方法为()

    A系统随机抽样

    B分级随机抽样

    C简单随机抽样

    D分层随机抽样

  • 5. 相关图中点的集合,反映了两种数据之间的散布状况,下图相关图说法正确的是()

    A正相关

    B弱正相关

    C不相关

    D负相关

  • 1. 根据《建设工程施工劳务分包合同(示范文本)》规定,应由工程承包人负责办理或获得保险的有()。

    A为从事危险作业的职工办理意外伤害保险

    B运至施工场地用于劳务施工的待安装设备

    C运至施工场地用于劳务施工的材料

    D租赁或提供给劳务分包人使用的施工机械设备

    E第三方人员生命财产保险

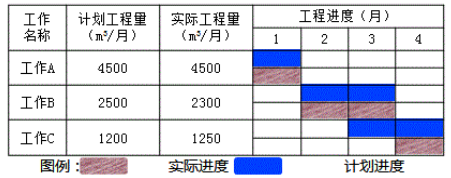

  • 2. 混凝土工程的清单综合单价1000元/m3,按月结算,进度数据如下表。按赢得值法计算,3月末已完工作实际费用(ACWP)是9790千元。该工程3月末参数或指标正确的有()。

    A已完工作预算费用(BCWP)是9100千元

    B进度偏差(SV)是-1600千元

    C费用绩效指数(CPI)是0.85

    D计划工作预算费用(BCWS)是10700千元

    E费用偏差(CV)是-690千元

  • 3. 属于项目风险识别报告内容的是()。

    A风险源的类型、数量

    B各类风险发生的概率

    C风险相关的条件因素

    D风险可能发生的部位及风险的相关特征

    E可能造成的损失量和风险等级

  • 4. 根据《标准施工招标文件》,承包人向监理人报送竣工验收申请报告时,工程应具备的条件有()。

    A已按合同的约定和份数备齐符合要求的竣工资料

    B已经完成合同内的全部单位工程及有关工作,并符合合同要求

    C已按监理人要求编制了缺陷责任期内完成的甩项工程及缺陷修补工作

    D工程项目的试运行完成并形成完整的资料清单

    E已按监理人要求编制了缺陷责任期内的修补工作清单及施工计划

  • 5. 政府采取直接投资的项目要审批().

    A资金申请报告

    B可行性研究报告

    C初步设计和概算

    D项目申请报告

    E项目建议书
